여의도 한강변의 터줏대감, 시범아파트가 드디어 움직이기 시작했습니다. 1971년 12월 준공된 이 단지는 올해로 만 55년차에 접어들었습니다. 55년이라는 숫자를 실감하시나요? 제가 태어나기도 한참 전에 지어진 아파트입니다. 그 오랜 시간 한강을 내려다보던 시범아파트가 2026년 3월 21일 사업시행인가 총회를 열고 본격적인 재건축 수순에 돌입했습니다.
이번 글에서는 여의도 시범아파트 재건축 진행 상황을 단계별로 정리해보려 합니다. 정비계획 결정고시부터 통합심의 통과, 그리고 이번 달 말 예정된 사업시행계획인가 신청까지. 65층 2,493가구 규모로 거듭날 이 단지의 미래를 미리 그려보겠습니다.

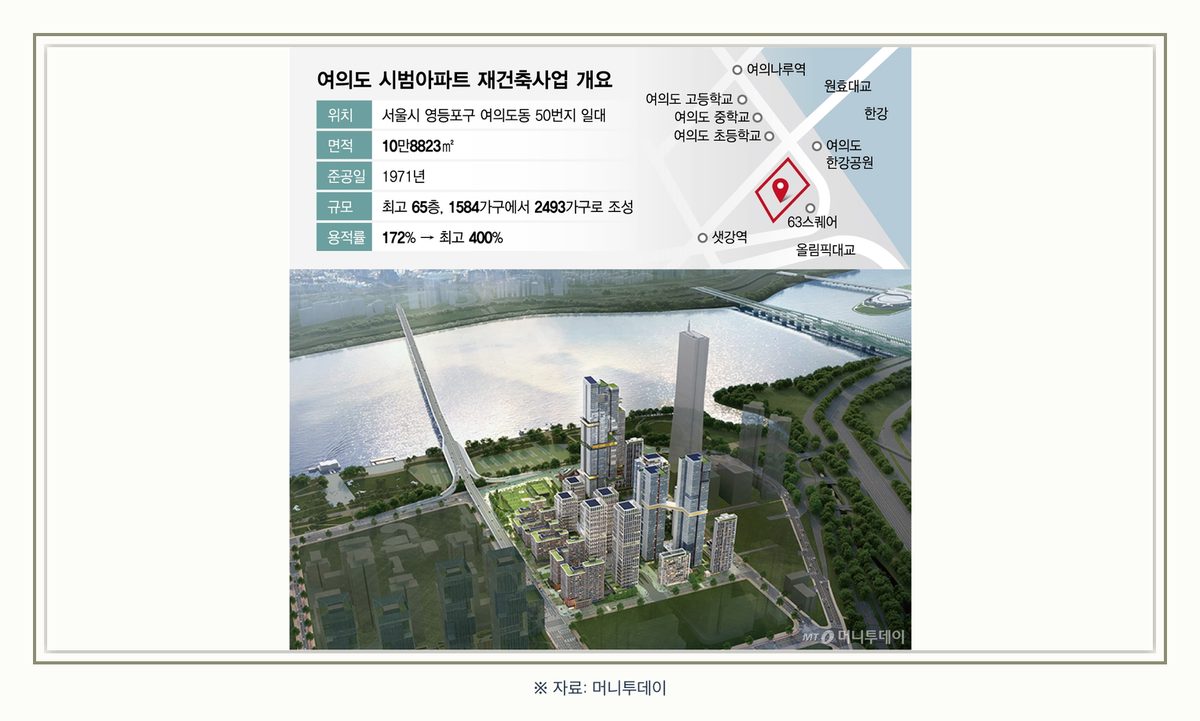

여의도 시범아파트는 서울 영등포구 여의도동 50번지 일대에 자리잡고 있습니다. 부지면적만 109,308.80㎡에 달하는 대단지입니다. 평수로 환산하면 약 3만 3천 평 규모입니다. 여의도 한복판에서 이만한 땅이 한 덩어리로 붙어있다는 사실 자체가 지금 시점에서는 거의 기적에 가까운 일입니다.
1971년 12월 준공 당시 1,584세대로 지어졌습니다. 그 시절 여의도는 지금과 전혀 다른 모습이었습니다. 한강 모래섬을 메워 만든 신도시였고, 시범아파트는 말 그대로 "시범"이라는 이름처럼 서울의 현대식 고층 아파트 실험의 출발점이었습니다. 당시에는 최첨단이었던 엘리베이터, 중앙난방, 수세식 화장실이 이 단지에서 처음 시도됐습니다.
현재는 준공 55년차에 접어들어 노후도가 심각한 수준입니다. 배관 누수, 외벽 균열, 주차난까지 겹치면서 주민들의 재건축 요구가 오랫동안 쌓여왔습니다. 입지는 두말할 필요가 없습니다. 여의도 금융지구 한복판에 한강 조망까지 품고 있는 단지입니다. 지하철 5호선 여의도역, 9호선 샛강역이 가깝고, 국회의사당과 여의도공원도 걸어서 이용할 수 있습니다. 이 정도 입지에 이 정도 부지가 통째로 재건축에 들어간다는 점에서 시장의 관심이 쏠릴 수밖에 없습니다.
여의도 시범아파트 재건축은 서울시 신속통합기획(신통기획) 대상지로 지정되면서 속도를 내기 시작했습니다. 신통기획은 정비사업의 각종 인허가 절차를 서울시가 직접 챙겨 기간을 단축하는 제도입니다. 일반 재건축이 7~8년 걸릴 절차를 3~4년으로 압축하는 것이 목표입니다.
첫 번째 분기점은 2025년 2월 13일 정비계획(안) 결정고시였습니다. 이 단계에서 단지의 용적률, 층수, 세대수 같은 핵심 뼈대가 확정됐습니다. 건폐율 31.99%, 용적률 399.97%라는 수치가 이때 정해졌습니다. 용적률 400%에 육박한다는 점에서 서울 한강변 재건축 중에서도 매우 공격적인 수치입니다.
두 번째 분기점은 2025년 11월 13일 서울시 정비사업 통합심의 통과였습니다. 통합심의는 건축, 교통, 환경, 경관 등 각 분야 심의를 한꺼번에 처리하는 절차입니다. 이걸 한 번에 통과했다는 건 서울시 차원에서 이 사업을 빠르게 진행시키겠다는 의지로 읽힙니다.
세 번째 분기점이 바로 2026년 3월 21일 열린 사업시행인가 총회입니다. 조합원들이 사업시행계획을 공식 승인한 날입니다. 이제 다음 수순은 영등포구청에 사업시행계획인가를 신청하는 단계입니다. 이 신청은 3월 말 이뤄질 예정이라고 합니다. 불과 며칠 앞으로 다가온 셈입니다.
새로 지어질 시범아파트는 최고 65층, 총 2,493가구 규모입니다. 기존 1,584세대에서 909세대가 늘어납니다. 증가분 중 343가구는 임대주택으로 공급됩니다. 공공기여분을 빼고 나면 조합원 분양분과 일반분양분이 나뉘게 되는데, 정확한 배분은 추후 확정될 예정입니다.
65층이라는 높이는 여의도에서도 상징적인 숫자입니다. 현재 여의도 한강변 아파트 중 60층을 넘긴 곳은 손에 꼽을 정도입니다. 65층까지 올라가면 고층부에서는 한강 전면 조망이 확보되고, 남산과 관악산까지 눈에 들어옵니다. 북쪽으로는 마포, 용산 방향까지 시야가 열립니다.
설계에서 주목할 만한 부분은 데이케어센터 기부채납입니다. 지상 1~4층, 연면적 2,332㎡ 규모의 데이케어센터가 단지 내 부지에 들어섭니다. 여의도 지역 주민들이 함께 이용할 수 있는 돌봄 시설입니다. 최근 재건축 단지들은 이런 공공시설 기부채납을 통해 용적률 인센티브를 받는 방식이 일반화되고 있습니다.
총 공사비 규모는 약 2조원으로 추산됩니다. 단일 재건축 사업으로는 국내 최상위권에 속하는 규모입니다. 세대당 공사비로 환산하면 가구당 약 8억원 수준이라는 계산이 나옵니다. 다만 조합원 개인 분담금은 분양가와 일반분양 수익에 따라 달라지기 때문에 이 숫자와 직접 연결되지는 않습니다. 실제 분담금은 관리처분계획이 나와야 확인할 수 있습니다. (확인 필요)
2조원짜리 공사를 누가 가져갈지가 업계의 큰 관심사입니다. 현재까지 시공사 후보로 거론되는 건설사는 삼성물산, 현대건설, 대우건설, GS건설입니다. 국내 1군 건설사 네 곳이 모두 입질을 하고 있는 셈입니다.
각사의 전략이 뚜렷하게 갈립니다. 삼성물산은 래미안 브랜드의 프리미엄 이미지를 내세우며 반포, 서초에서 쌓은 한강변 경험을 강조하고 있습니다. 현대건설은 디에이치 브랜드와 고급화 전략을 전면에 내세웁니다. 이미 반포 디에이치 클래스트 등으로 한강변 시공 실적을 쌓은 상태입니다.
대우건설은 써밋 브랜드를 앞세워 여의도에서의 상징성을 노리고 있습니다. GS건설은 자이 브랜드의 안정적인 시공 능력과 기존 여의도 주변 실적을 강조합니다. 네 곳 중 실제로 입찰에 참여하는 회사는 최종적으로 3곳 정도로 압축될 가능성이 높다는 관측입니다.
시공사 선정은 2026년 하반기로 예정돼 있습니다. 조합원 투표를 통해 최종 결정됩니다. 시공사 선정 과정에서 각 건설사가 제시하는 조건들, 특히 공사비 인하 여부, 평면 설계, 마감재 수준, 커뮤니티 시설 구성이 변수가 됩니다. 최근 원자재 가격과 인건비 상승으로 공사비 협상이 재건축 현장의 최대 쟁점으로 떠오른 상황이라 이 부분도 지켜볼 대목입니다.
앞으로의 일정을 시간 순서대로 정리해보겠습니다. 가장 먼저 2026년 3월 말 영등포구청에 사업시행계획인가가 신청됩니다. 구청 심사에는 통상 3~6개월이 걸립니다. 빠르면 2026년 하반기에 인가가 떨어질 전망입니다.
사업시행인가가 나면 시공사 선정 절차로 넘어갑니다. 2026년 하반기 중 시공사가 결정될 예정입니다. 그 후에는 관리처분계획 수립 단계로 진입합니다. 관리처분은 조합원별로 어떤 집을 받고 분담금이 얼마인지 확정하는 절차입니다. 이 단계에서 조합원들이 느끼는 체감 진도가 가장 큽니다.
관리처분인가 후 이주, 철거, 착공이 이어집니다. 현재 조합 측 목표는 2029년 착공, 2031년 입주입니다. 지금으로부터 3년 뒤 공사가 시작되고, 5년 뒤에 새 집을 받는다는 계산입니다. 물론 이 일정은 어디까지나 목표일 뿐입니다. 실제 재건축 현장에서는 각종 변수로 인해 일정이 밀리는 경우가 흔합니다.
특히 이주 단계에서 잔여 세대와의 협의, 철거 과정에서의 민원, 공사 중 발생할 수 있는 설계 변경 등이 복병입니다. 여의도 시범아파트는 1,584세대 규모라 이주에만 상당한 시간이 필요합니다. 한꺼번에 1,600여 가구가 움직여야 하기 때문에 전세 시장에 미치는 영향도 적지 않을 것으로 보입니다.
투자 관점에서 여의도 시범아파트의 가치는 어떻게 봐야 할까요. 일단 입지만 놓고 보면 여의도 한강변 재건축 단지 중에서도 최상급에 속합니다. 금융지구 접근성, 한강 조망, 지하철 더블 역세권, 여의도공원과 샛강 생태공원까지 어느 것 하나 빠지는 요소가 없습니다.
단지 규모가 2,493가구라는 점도 플러스 요인입니다. 대단지일수록 커뮤니티 시설이 풍부해지고, 관리비 효율도 높아집니다. 브랜드 가치와 환금성도 대단지가 유리합니다. 여의도 내에서 이 정도 규모를 가진 신축 단지는 드뭅니다.
다만 변수도 분명 존재합니다. 가장 큰 변수는 2025년 10월 15일 발표된 부동산 대책입니다. 10·15 대책은 재건축 사업의 속도와 수익성에 영향을 줄 수 있는 내용을 담고 있어 현장에서 촉각을 곤두세우고 있습니다. 구체적으로 어떤 규제가 시범아파트에 어떻게 적용될지는 추가 확인이 필요합니다. (확인 필요)
시세 흐름은 사업 진행 단계마다 계단식으로 움직이는 패턴을 보입니다. 정비계획 결정고시, 통합심의 통과, 사업시행인가, 시공사 선정, 착공 같은 분기점마다 가격이 반응합니다. 현재 실거래 가격은 호갱노노나 국토부 실거래가 공개시스템에서 직접 확인하시는 게 정확합니다. 여기서 숫자를 던지는 건 의미가 없습니다. (확인 필요)

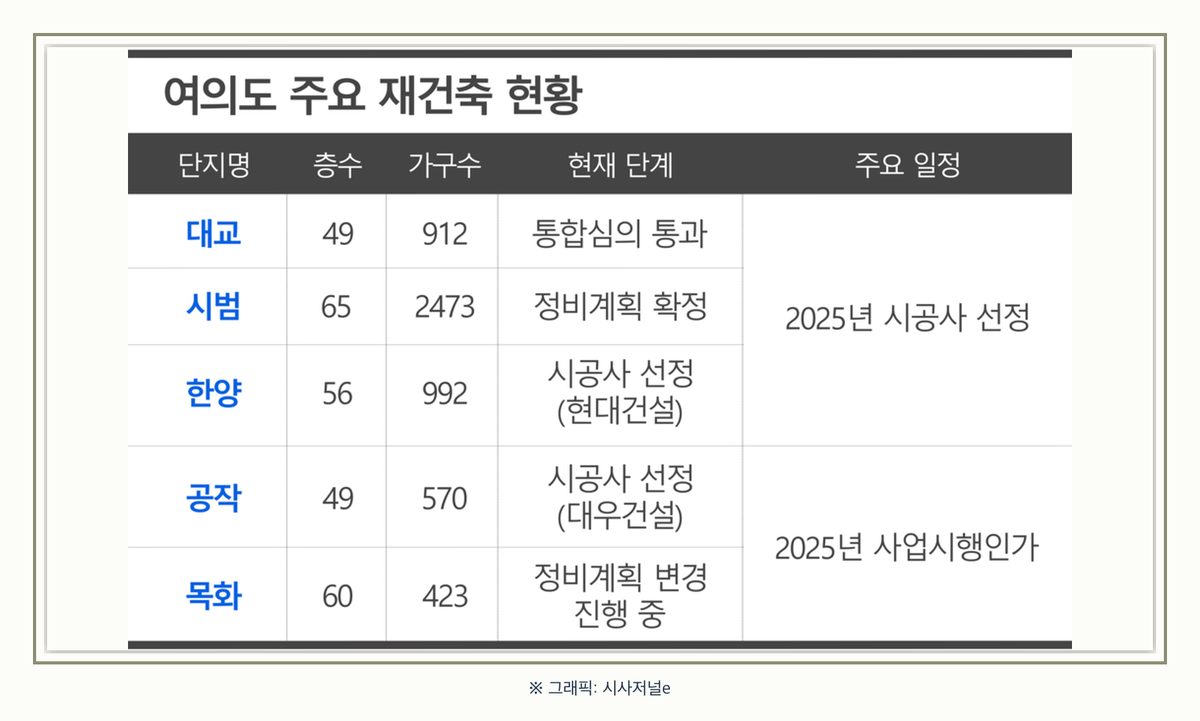

여의도 한강변 대장주 자리를 놓고 경쟁하는 다른 단지들, 즉 한양, 삼부, 수정 같은 단지들의 재건축 진행 상황과 함께 비교해서 보시면 좋겠습니다. 여의도 전체가 하나의 거대한 재건축 벨트로 움직이고 있기 때문에 개별 단지만 보는 것보다 전체 흐름을 읽는 게 중요합니다.
Q1. 여의도 시범아파트 재건축은 지금 어느 단계입니까?
2026년 3월 21일 사업시행인가 총회가 열렸고, 3월 말 영등포구청에 사업시행계획인가 신청이 예정돼 있습니다. 정비계획 결정고시(2025.02)와 서울시 통합심의 통과(2025.11)를 이미 거친 상태입니다.
Q2. 재건축 후 몇 가구로 바뀝니까?
기존 1,584세대에서 2,493가구로 늘어납니다. 이 중 임대주택 343가구가 포함돼 있습니다. 최고 65층 높이로 지어질 예정입니다.
Q3. 시공사는 어디가 선정됩니까?
아직 선정 전입니다. 삼성물산, 현대건설, 대우건설, GS건설 네 곳이 후보로 거론되고 있으며, 시공사 선정 총회는 2026년 하반기로 예정돼 있습니다.
Q4. 언제 입주할 수 있습니까?
조합 목표는 2029년 착공, 2031년 입주입니다. 다만 이주와 철거, 공사 과정에서 일정이 변동될 수 있습니다.
Q5. 10·15 부동산 대책이 재건축에 영향을 줍니까?
영향 가능성이 있다는 관측이 나오고 있습니다. 구체적인 영향 범위와 강도는 추후 세부 시행 방안이 발표되면서 확인될 예정입니다.
