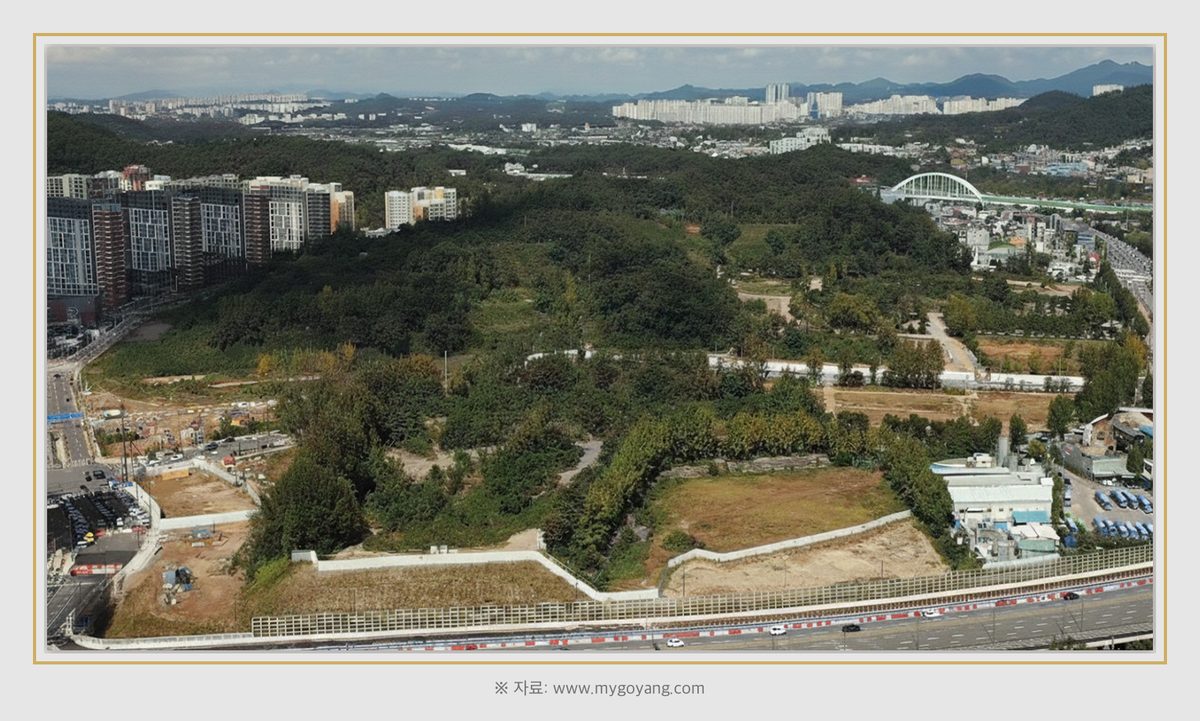

덕은동 국방대 부지에 2,570세대 규모의 복합단지가 들어선다는 소식이 알려진 뒤, 네이버 검색창에는 "2026년 분양 시작", "올해 착공 임박" 같은 단정적 표현이 떠다니고 있습니다. 그런데 정작 국토교통부 2026년 1월 28일 공식 발표 자료를 펼쳐 보면 시점이 전혀 다릅니다. 실시계획 인가가 2027년, 부지 조성이 2028년, 착공이 2029년입니다. 본격 분양과 입주는 그 이후입니다.
저는 덕은동·덕은지구 관련 글을 꾸준히 써 오면서 "정확한 일정 정보"가 가장 부족한 영역이라는 점을 체감했습니다. 이번 글에서는 떠도는 잘못된 일정을 바로잡고, 33만㎡ 부지에 2,570세대가 들어서기까지의 단계별 일정을 정부 공식 자료 기준으로 정리합니다. 덕은지구 전체 4,815세대 중 절반이 넘는 비중을 차지하는 사업이기에 실수요자, 인근 거주자, 투자자 모두 시점 감각을 다시 맞춰야 합니다.

먼저 사업 규모부터 짚고 가겠습니다. 국토교통부가 2026년 1월 28일 발표한 자료에 따르면, 덕은동 옛 국방대학교 부지 약 33만㎡에 총 2,570세대 규모의 주거·산업 복합단지가 조성됩니다. 단순 주거 단지가 아니라 미디어 산업 지원시설과 주거 기능이 함께 들어가는 형태입니다. 인근 상암 DMC(디지털미디어시티)와의 연계를 통해 콘텐츠·방송·미디어 관련 기업이 입주하는 미디어밸리 기능까지 묶이는 구조입니다.

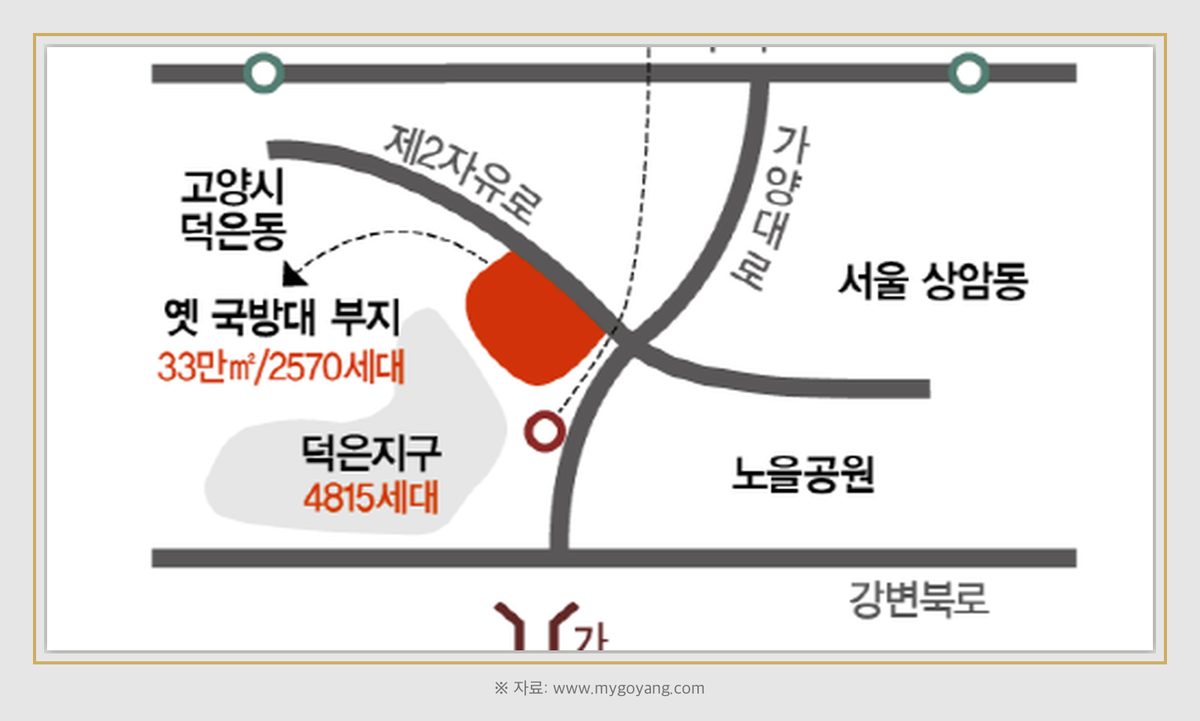

규모를 가늠하기 위해 비교점 하나를 두겠습니다. 덕은지구 전체 계획 세대수는 4,815세대입니다. 그중 2,570세대가 국방대 부지에서 나오니, 단일 부지 한 곳이 지구 전체의 약 53%를 차지합니다. 덕은지구의 후반 절반은 사실상 이 부지가 결정한다고 볼 수 있습니다.
부지가 넓고 세대수가 많다는 점은 두 가지를 의미합니다. 첫째, 조성 기간이 길어집니다. 일반적인 도시개발지구 한 블록과 비교해도 부지 면적이 크기 때문에, 부지 조성과 인프라 설치에만 1년 이상이 필요합니다. 둘째, 분양 물량이 한 번에 풀리지 않고 단계별로 쪼개질 가능성이 높습니다. 33만㎡ 부지에서 2,570세대를 한 번에 쏟아내는 일정은 시장 부담을 키우기 때문에, 정부와 사업시행자 모두 분할 공급을 선택할 가능성이 큽니다.

검색 결과 상위에 자주 노출되는 표현 몇 가지를 그대로 옮겨 보겠습니다.
위 표현은 모두 사실과 다릅니다. 국토교통부 2026-01-28 공식 발표 기준 일정과 한 줄씩 비교해 보겠습니다.
특히 "2026 본격 착공"이라는 표현은 사업 단계의 가장 마지막 절차인 착공을, 가장 앞 단계로 끌어다 붙인 셈입니다. 인허가 → 부지 조성 → 착공이라는 순서를 통째로 뒤집은 정보입니다. 이런 정보가 그대로 유통되면, 실수요자는 분양 대기 시점을 잘못 잡고, 인근 부동산 매매 결정 시점도 어긋납니다.
저는 잘못된 정보를 바로잡는 것이 부동산 콘텐츠에서 가장 기본이라고 생각합니다. 정확한 일정 위에 시세 분석, 입지 분석, 투자 전략이 올라가야 의미가 있습니다. 시점이 어긋난 분석은 결국 그 분석을 읽은 사람의 자산 의사결정을 어긋나게 합니다.

국토교통부 2026년 1월 28일 발표와 고양신문 2026년 2월 5일 보도 내용을 합쳐 정리한 일정입니다. 출처는 본문 하단 "출처" 섹션에 그대로 명시했습니다.
여기서 가장 자주 혼동되는 두 단계가 "실시계획 인가"와 "착공"입니다. 실시계획 인가는 도시개발사업·택지개발사업에서 사업 시행자가 구체적인 도로·상하수도·기반시설·블록별 토지이용계획을 확정해 인가를 받는 단계입니다. 인가가 떨어져야 비로소 토지 보상, 부지 정리, 조성공사 발주가 가능합니다. 따라서 2027년 인가, 2028년 부지 조성 착수, 2029년 착공이라는 일정은 통상적인 대규모 도시개발사업의 단계별 흐름과도 어긋남이 없습니다.
분양가, 시공사, 입주 시점은 모두 미정·미공개입니다. 공공·민간 중 어느 방식으로 공급될지조차 아직 공식 자료에서 확정되지 않았습니다. 시중에 떠도는 "공공분양 확정", "민간 컨소시엄 선정" 같은 표현은 현재 시점에서 확인 가능한 정부 자료에 근거가 없습니다. 추정과 확정을 구분해 읽어야 합니다.

"2027년 인가인데 왜 2029년에야 착공인가?"라는 질문을 자주 받습니다. 도시개발사업은 인가 뒤에도 여러 절차가 남기 때문입니다. 단계별로 풀어 보겠습니다.
첫 번째, 실시계획 인가 직후에는 토지 보상 협의가 진행됩니다. 국방대 부지는 국유지 비중이 크지만, 주변 편입 토지나 기반시설 연결 구간에는 사유지가 끼어 있을 수 있습니다. 보상 협의가 길어지면 다음 단계 일정 전체가 밀립니다.
두 번째, 보상이 일정 수준 진행되면 부지 조성 공사를 발주합니다. 33만㎡ 부지는 토목 공사만으로도 상당한 기간이 필요합니다. 부지 평탄화, 우수·오수 관로, 진입도로, 광역 인프라 연결 작업이 포함됩니다. 정부 일정상 2028년이 부지 조성 착수 시점인 이유입니다.
세 번째, 부지 조성과 병행해 블록별 시행자가 결정됩니다. 공공시행자가 직접 분양할 블록과 민간에 매각해 민간이 분양할 블록이 나뉠 수 있습니다. 시행자가 확정되어야 건축 설계, 사업승인, 분양가 산정, 분양 일정이 차례로 진행됩니다.
네 번째, 모든 절차가 정리된 뒤 첫 블록의 건축 착공이 2029년에 시작됩니다. 부지 전체가 한 번에 착공되는 것이 아니라, 블록 단위로 순차 착공·순차 분양 형태가 일반적입니다. 따라서 "2029년 착공"은 첫 블록 기준이며, 전체 2,570세대가 동시에 올라가는 것은 아닙니다.
이 과정만 봐도 "2026년 분양"이라는 표현이 얼마나 단계 건너뛰기인지 확인할 수 있습니다.

일정이 길다고 사업 가치가 떨어지는 것은 아닙니다. 오히려 긴 사업 기간 동안 주변 인프라가 같이 깔리느냐가 입지 가치를 결정합니다. 덕은동 국방대 부지를 둘러싼 두 축은 교통과 미디어밸리입니다.
교통 측면에서는 대장홍대선이 핵심 변수입니다. 대장홍대선은 부천 대장에서 출발해 김포공항, 화곡, 가양, 등촌, DMC를 거쳐 홍대입구에 닿는 노선으로 계획되어 있습니다. 덕은지구는 DMC와 인접한 권역이라 대장홍대선 운영 효과를 직접 받습니다. 다만 대장홍대선 개통 일정도 변동성이 큽니다. 국방대 부지 입주 시점과 노선 개통 시점이 어떻게 맞물리느냐가, 단지 시세에 큰 영향을 줄 수 있습니다.
미디어밸리 측면에서는 상암 DMC 연계가 핵심입니다. 국방대 부지에는 단순 주거 외에 미디어 산업 지원시설이 함께 들어옵니다. 상암 DMC에 입주한 방송·콘텐츠·제작사가 확장 부지로 활용할 가능성이 거론됩니다. 다만 어느 기업이 들어올지, 어떤 형태의 산업 지원시설이 들어설지는 현재 미정입니다. 미디어밸리라는 컨셉만 확인된 상태이고, 구체적인 입주 기업·시설 면적·운영 주체는 발표되지 않았습니다.
두 축 모두 "확정"이 아니라 "방향"입니다. 방향을 사실로 인지하되, 세부 시점과 규모는 정부 후속 발표 때마다 업데이트해 가는 것이 맞습니다.

이제 실수요자와 투자자 입장에서 어떻게 해석할지 정리하겠습니다.
실수요자라면 우선 분양 시점을 2027년 이전으로 잡지 않아야 합니다. 실시계획 인가가 2027년이고, 인가 뒤에도 시행자 확정·건축 사업승인·분양가 산정에 1~2년이 더 필요합니다. 현실적으로 첫 블록 분양 공고는 2029~2030년 사이에 나올 가능성이 높습니다. 청약 자격, 가점, 자금 계획을 그 시점에 맞춰 준비하는 편이 합리적입니다.
덕은지구 기존 단지에 거주 중이거나 매수 검토 중인 분이라면, 국방대 부지 일정에 너무 단기 베팅을 걸지 않는 것이 좋습니다. 2,570세대 입주가 2030년대 초중반에 나올 가능성이 높기 때문에, 2026~2027년 단기 시세 변동은 다른 요인(금리, 거래량, 인근 신축 공급)에 더 영향을 받을 가능성이 큽니다. 국방대 부지는 중장기 호재 카드입니다.
투자자라면 두 가지를 동시에 봐야 합니다. 하나는 일정 리스크입니다. 인허가 단계마다 일정이 6개월~1년씩 지연될 수 있고, 정부 발표 일정이 그대로 지켜지지 않는 경우도 흔합니다. 다른 하나는 정보 비대칭입니다. 시중에 떠도는 잘못된 일정 정보가 단기적으로 거래 가격을 흔들 수 있습니다. 정확한 일정을 알고 있는 쪽이 거래 협상에서 유리합니다.
저 자신은 덕은동·덕은지구를 "5년 뒤를 미리 그려 보는 지역"으로 보고 있습니다. 단기 트레이딩 대상이 아니라, 입주 시점에 맞춰 자녀 학령 시기·가족 라이프스타일·통근 노선이 어떻게 맞춰지는지를 그려 보는 것이 더 가치 있는 접근입니다.
Q1. 덕은동 국방대 부지 분양은 언제부터인가요?
정부 공식 자료(국토교통부 2026-01-28) 기준으로 실시계획 인가가 2027년, 부지 조성이 2028년, 착공이 2029년입니다. 첫 블록 분양 공고는 인가·시행자 확정·사업승인 절차를 거친 뒤에 가능하므로, 현실적으로 2029~2030년 사이에 나올 가능성이 높습니다. 분양가, 분양 방식, 정확한 분양 일정은 모두 미정입니다.
Q2. 국방대 부지 2570세대는 공공분양인가요 민간분양인가요?
현재 시점에서 공식 발표된 자료에는 공공·민간 구분이 확정되어 있지 않습니다. 대규모 도시개발사업은 블록별로 공공시행자 분양과 민간 매각·분양이 혼합되는 경우가 많습니다. 어느 비중으로 나눠질지는 실시계획 인가 단계에서 윤곽이 드러날 가능성이 높습니다.
Q3. 덕은지구와 국방대 부지는 같은 권역인가요?
같은 권역으로 묶입니다. 덕은지구 전체 계획 세대수는 4,815세대이고, 그중 약 2,570세대가 국방대 부지에서 나옵니다. 단일 부지 한 곳이 지구 전체의 약 53%를 차지하므로, 덕은지구 후반 절반은 사실상 국방대 부지가 결정한다고 볼 수 있습니다.
Q4. 국방대 부지 개발로 덕은지구 시세가 오를까요?
중장기 호재로 작용할 가능성은 있지만, 단기 시세는 다른 변수(금리, 거래량, 인근 신축 공급, 대장홍대선 진행 상황)에 더 큰 영향을 받습니다. 2030년대 초중반 입주 가능성이 높은 사업이므로, 2026~2027년 단기 시세 베팅에는 신중해야 합니다. 정확한 일정과 시세 흐름을 따로 두고 판단하는 편이 안전합니다.
Q5. 국방대 부지에 미디어밸리도 같이 들어오나요?
미디어 산업 지원시설이 주거와 함께 조성된다는 컨셉은 공식 발표에 포함되어 있습니다. 상암 DMC와의 연계가 핵심이며, 콘텐츠·방송·제작 관련 기능이 거론됩니다. 다만 입주 기업, 시설 면적, 운영 주체 등 구체적인 내용은 현재 시점에서 미정·미공개입니다.
본문에 적은 일정·세대수·면적은 위 두 출처를 교차 확인한 결과입니다. 분양가·시공사·입주 시점 등 미정 사항은 추측하지 않고 "미정"·"미공개"로 그대로 표기했습니다. 후속 정부 발표가 나오면 본문을 업데이트하겠습니다.
